全过程造价咨询 浅谈进度款审核方法及审核汇总表
信息发布:希格玛工程管理咨询股份有限公司       发布日期:2020-11-17       浏览量:5103

在本人日常的进度款报告复核工作中,看到各个项目的进度款审核方法多样,审核汇总表格式及内容五花八门,数据逻辑各行其道。建议公司博采众长,制定出一个固定的审核方法,编制一个格式固定、内容简洁、逻辑清晰的进度款审核汇总表。

下面对各种审核方法的优缺点进行分析、对比,并总结出一个进度款审核汇总表。

一、 进度款审核方法

本人常见到的进度款审核方法有两种:

方法1本期进度款审定金额=截止本期累计审定金额-截止上期累计审定金额。这种审核方法的优缺点为:

优点:1、形象进度直观、现场容易核实;2、不易出现超付情况;3、如果发现前期进度款的错误,修改方法简单、逻辑清晰;4、本期进度款额计算快捷。

缺点:本期完成的进度工程量难于表达。

方法2本期进度款审定金额=Σ(各项本期完成的进度工程量*单价)。这种审核方法的优缺点为:

优点:1、本期完成的进度工程量易于表达。

缺点:1、形象进度表达不直观、现场难于核实;2、易出现超付情况;3、如果发现前期进度款的错误,修改方法复杂;4、本期进度款额计算复杂。

故建议建设方如非特殊情况,尽量不要采用第2种审核方法。

二、 审核汇总表

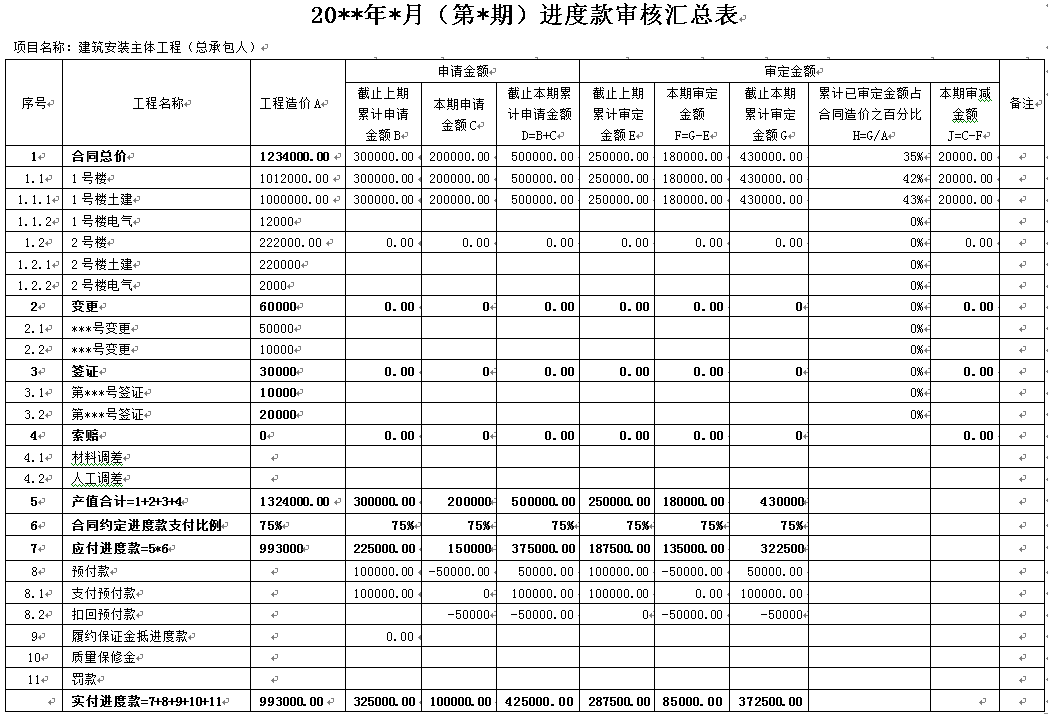

结合本人以往全过程造价咨询工作经验,编制了如下的进度款审核汇总表,表中体现了申报额、审定额、合同额、付款比例、预付款累计支付、累计扣回等信息,还包含了变更、签证、索赔等常规进度款审核所需要的信息,内容简洁、逻辑清晰,能满足绝大部分建设方的需求。


                                                                                                                                                                                                               质量管理部-朱海鹏

相关信息
