1.熟悉“工程量清单计量规则”和“工程量清单编制说明”,在提取工程量的时候,才会事半功倍。地铁项目的清单计量规则有自己的特殊性,举个例子-围护结构。如下:

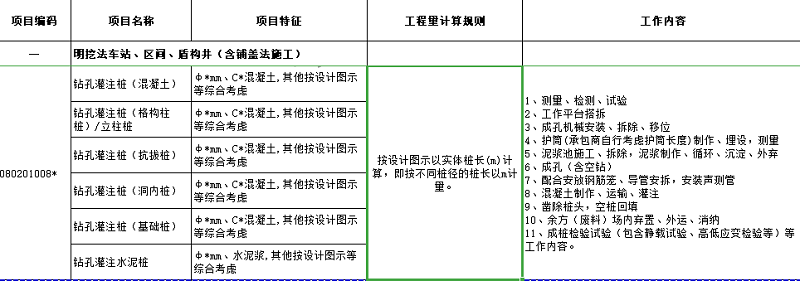

桩基清单量为设计量,即冠梁底至桩底高度,不包括虚桩工程量。空钻、虚桩浇筑凿除外运消纳、空桩回填、钻渣外运消纳等工作均含在综合单价中。

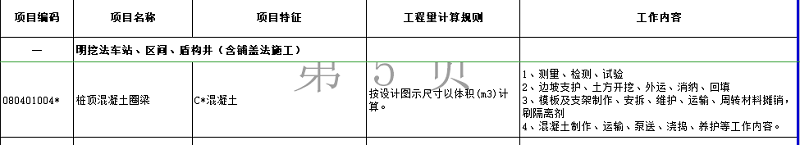

冠梁清单工程量只是冠梁混凝土方量。冠梁及上方的土方开挖、外运、消纳、回填、边坡支护等工作均含在综合单价中。
只有将这计量规则熟记于心,在工程量清单限价编制过程中,才能游刃有余,更加高效的完成清单及限价编制工作。
2.熟悉图纸,图纸下来时,先整体过一遍图纸。西安地铁限价编制都是以初步设计图纸编制,因此需要自身对清单及现场有一定的了解,从而能看出来图纸是否提供完整。如果不完整,需要和设计院及时沟通,补充图纸。发现图纸及时和设计沟通,同时做好相关记录,并形成表格。
3.表格的填写:工程概况表、风险源、设计问题回复统计表、工程量技术指标表、工程造价汇总表、经济指标分析表、工程经济指标分析表(同类项目)、可比概算分析表。
在编制前,需要将工程概况及风险源设计进行统计,也是为了大家对本项目的了解,防止后面清单漏项。
清单编制完成后,需要做工程量技术指标表,本表格需要及时做出来。技术指标表是为了检查自己工程量是否计算错误的重要检查手段。通过和以前类似车站或者区间来对比本次技术指标。
限价编制完成后,需要填写工程造价汇总表、经济指标分析表、工程经济指标分析表(同类项目)、可比概算分析表。限价编制完成后,及时拿到概算数据,做出对应的可比概算,和限价进行对比,如果限价超过概算,如果在同等规模条件下,需要对工程量及组价进行仔细核对,分析原因,确保计算无误。经济指标分析表及同类工程对比表,车站能看出每平米造价,区间能看出每米造价,从而和以前类似项目进行对比分析,本次限价是否在合理范围内。
工程三部 乔航琦
