房建工程结算审核项目结算流程及注意事项
信息发布:希格玛工程管理咨询股份有限公司       发布日期:2023-12-29       浏览量:625

一、结算审核流程

1.检查结算资料是否齐全、有效。结算资料通常包含:施工单位送审结算书、招投标文件、中标书、施工合同、竣工图、开竣工报告、认质认价资料、工程联系单、工程签证单、设计变更单等其他相关资料。

2.查阅施工合同。施工合同条款对项目结算起着关键作用,首先查看合同约定的结算方式,是总价合同、固定单价合同还是费率合同;关注合同的结算范围;另外注意专用合同中约定的调差范围(材料费、人工费)、变更(工程量增减、新组价审核原则)、措施费、其他费用的规定、暂定材料价、甲供材以及对于政策文件的约定及奖罚措施等条款。

3.现场勘察,掌握工程的实际情况。

4.全面审核送审结算,清单、量、价。

5.签证、变更中的工程量及组价的审核,组价依据合同要求进行审核。

6.审核措施费、其他项目费。

二、结算审核注意事项

1.检查报送资料是否与合同范围一致,是否重复(例如:总包与分包界线划分)。

2.工程量的审核合同内的按照竣工图审核,变更签证中需核实与合同范围内的是否重复,以及判断责任方。

3.固定综合单价形式的项目应检查报送综合单价与中标价是否一致。

4.对于新组价的清单,需根据合同约定确定(例如一般合同会约定新组价按照招标控制价编制水平进行组价,即按价差模式,然后按照中标价与控制价优惠比例考虑下浮)

5.注意材料价需要换算单位的是否换算(例如有时存在水泥砂浆认价是Kg,计价时材料价为m³的情况)。

6.材料调差取费应依据合同约定进行取费,若合同未明确,则依据地方政策文件(陕西可执行《陕建发【2009】3号文》关于主要建筑材料价格风险约定及调整的通知,一般计取安全文明费、规费、税金)。

7.对于签证单、联系单及设计变更单是否对应齐全,盖章是否齐全,原则上是签证单与联系单缺一不可,签证单与联系单需盖施工单位、监理及甲方章,设计变更单需盖设计单位章。

8.认质认价的资料中对于直接认价的项应注意该价格类别,若为全费用单价则不需要取费。

9.对于固定单价合同需检查费用汇总表中的各项费率应与中标文件保持一致。

10.需特别注意无论是合同内还是新增,都必须有依据,这些依据只能是来自上述送审资料,所有的口头资料均不能作为审核依据,必须提供有效的纸质资料。

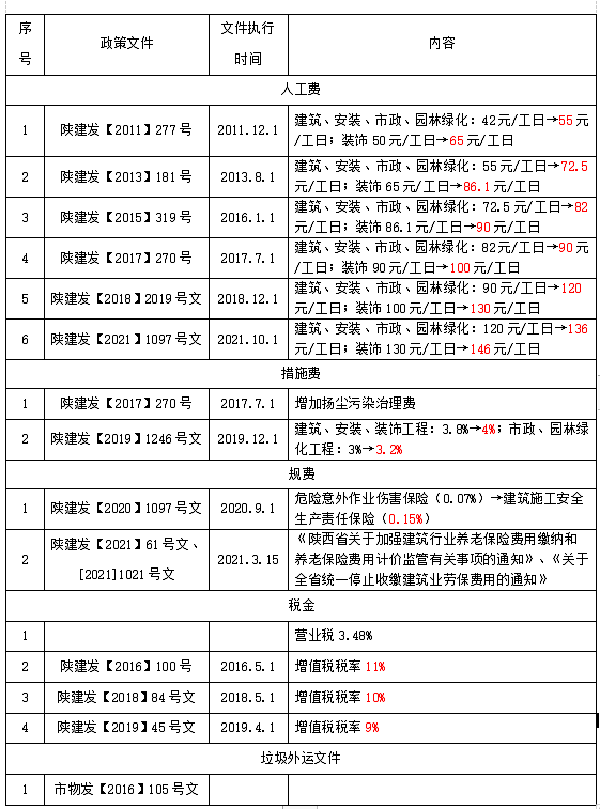

三、常用的政策性文件

工程三部 薛文娟
